Como funciona a vigência de preço nos insumos?
Ambiente
TOTVS Construção - Obras e Projetos - Todas as Versões.
Solução
A vigência de preço permite a aplicação de diferentes valores para insumos em períodos distintos da execução da obra.
Na configuração da vigência, é necessário informar o período de validade e indicar a qual cronograma (previsto, realizado ou medido) essa vigência se aplica.
Regras e Comportamentos Importantes:
Em períodos que não há vigência cadastrada, será utilizado o preço ativo;
- Cronogramas que não estejam 100% programados podem apresentar divergências entre cenários com e sem vigência;
- Não é permitido cadastrar múltiplas vigências para o mesmo período e aplicação;
- Se a vigência estiver configurada para "Todo o Projeto", os relatórios de orçamento usarão o preço ativo ao invés do preço vigente;
Para configurar e aplicar a vigência de preço, siga as instruções abaixo:
-

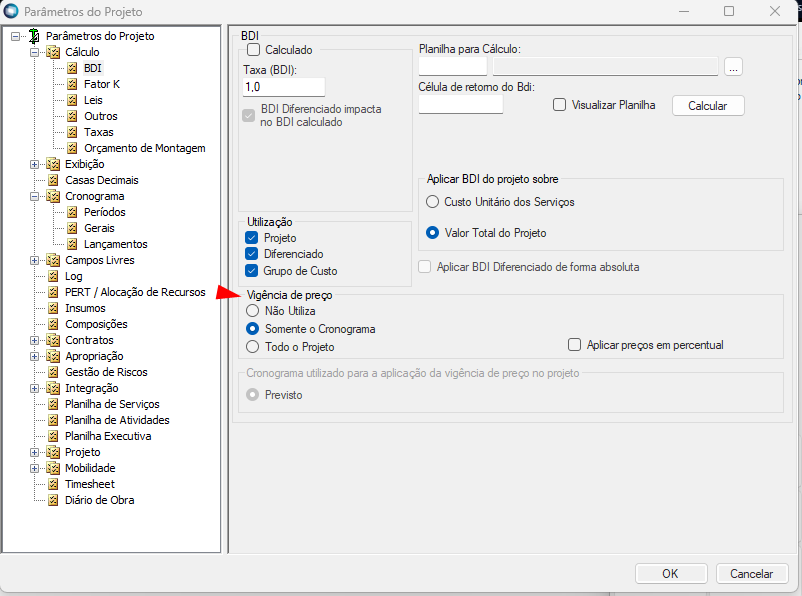

Acesse os Parâmetros do Projeto e defina o comportamento do cálculo marcando a opção "Somente o Cronograma" ou "Todo Projeto" para determinar o uso da vigência;

Acesse o cadastro do insumo desejado e edite o seu preço;

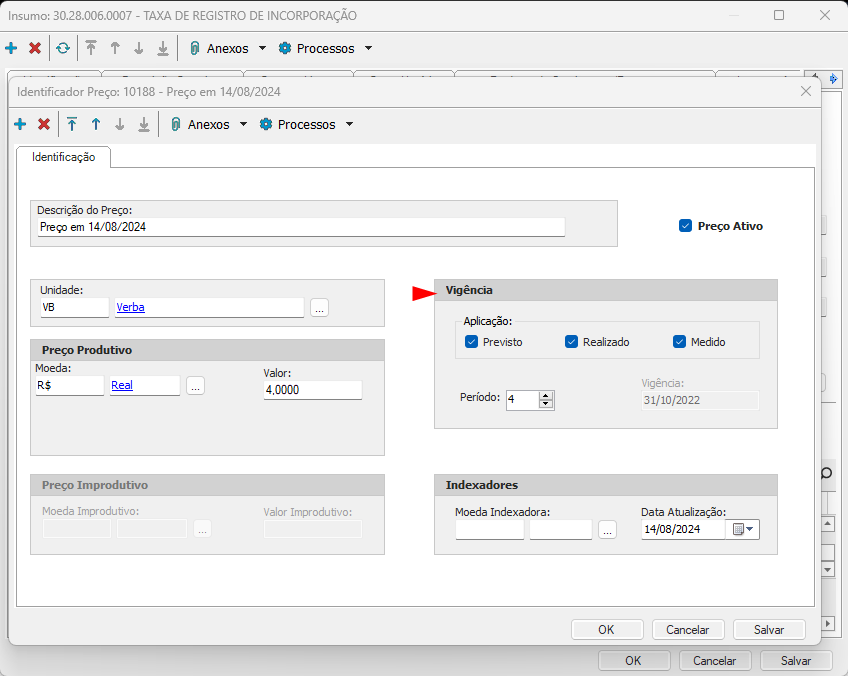

Defina a vigência informando o período de validade;
Especifique os cronogramas (previsto, realizado ou medido) aos quais a vigência deverá ser aplicada;
5. Após a alteração, realize o cálculo do projeto e do cronograma;

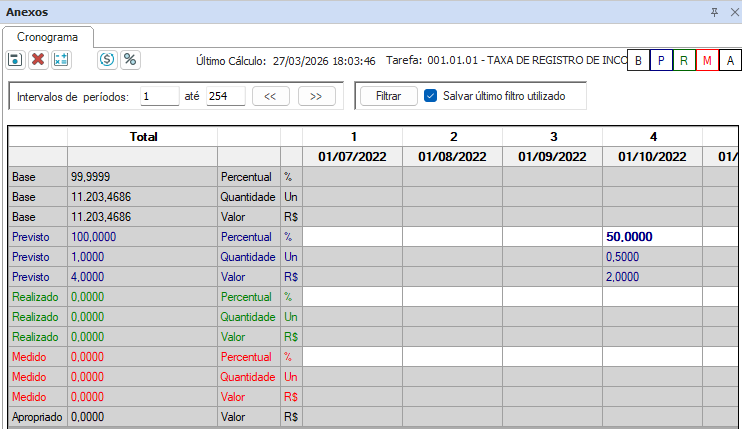

6. Consulte o cronograma da atividade vinculada ao insumo. O sistema realizará o cálculo considerando o valor vigente para aquele período específico (Exemplo: se no período 004 o valor do insumo vigente for de R$ 4,00 e a quantidade for 0,5, o valor calculado para o período será R$ 2,00).
Preço do Insumo
