Dúvida
Qual o objetivo do MATA690 - Carga Máquina?
Ambiente
TOTVS Manufatura - TOTVS Manufatura (Linha Protheus) - Planejamento e Controle da Produção (SIGAPCP) - Versão 12
Solução
O Carga Máquina da linha Protheus, por ser uma rotina CRP, faz parte do chamado MRPII - Manufacturing Resource Planning, ou seja MRP - Material Requirement Planning + CRP - Capacity Requirement Planning .

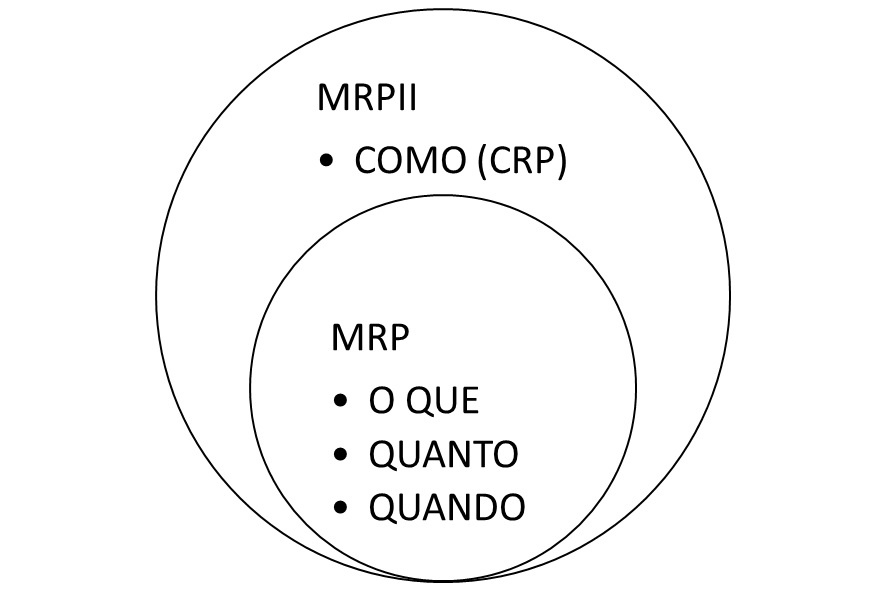

O MRP e o MRPII determinam:

A função de Carga Máquina da linha Protheus também permite o cálculo parcial, posicionando-se sobre uma atividade, e selecionando a opção Recalcular Carga Máquina.
Ao Alterar Data Prevista de Entrega de uma atividade, e logo após Recalcular Carga Máquina, o cenário é executado parcialmente, e o carga máquina é capaz de realizar o novo planejamento considerando as horas executadas. Isto é possível por meio da configuração do parâmetro considera saldo que nas opções operação e saldo por tempo abate os apontamentos de horas já realizados nas operações.
Apesar do Carga Máquina permitir a alteração de datas das OPs - Ordens de Produção na tela de visualização de alocação, ao recalcular, não é efetuada a explosão das necessidades, como é pelo cálculo do MRP. Neste caso, as OPs filhas podem ficar incoerentes. Para tentar minimizar este efeito, dever-se-ia alterar manualmente também as datas das OPs filhas ainda dentro da tela de alocação, embora assim, seja arriscado já que o MRP pode ter unido demandas vindas de vários lugares numa única Ordem.

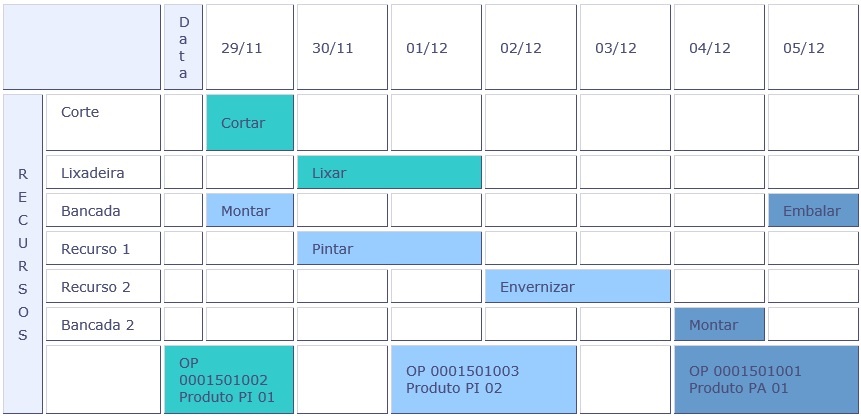

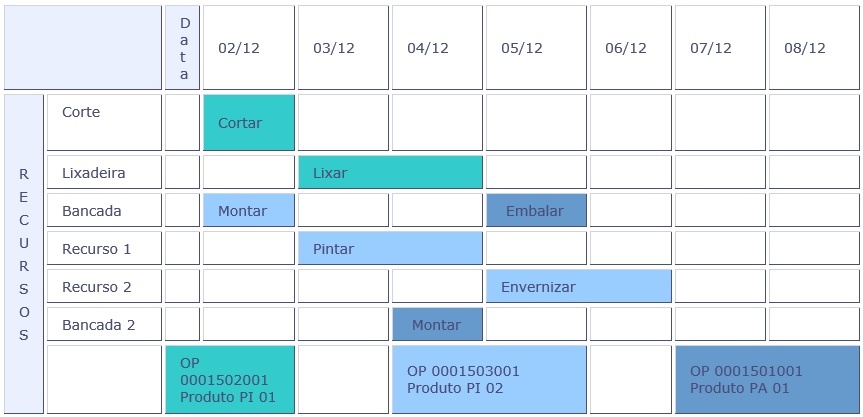

No exemplo de alocação dado acima, PA01, onde originalmente a data de término da alocação é de 08/12/XX, se for antecipada para 05/12/XX por Alterar Data Prevista de Entrega ficaria:

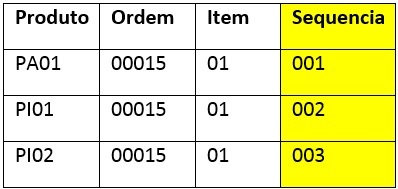

1ª Variação - Sequência

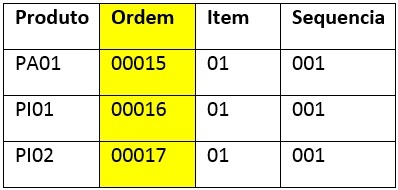

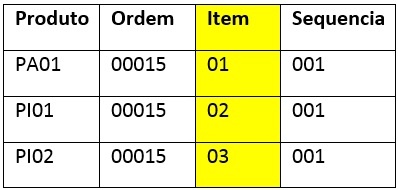

2ª Variação - Item


3ª Variação - Ordem


O comportamento da 2ª e 3ª Variação é exatamente o mesmo, ou seja, não consegue relacionar as ordens, ficando assim inconsistente a montagem de PA01, antes da conclusão da pintura.
Importante
Quando a relação entre a ordem Pai e suas Filhas for diferente da 1ª Variação, faz com que o cálculo do Carga Máquina perca o critério de sequência, que relaciona a ordem pai com suas filhas. Para este caso o recálculo não conseguirá alterar a previsão das outras ordens - filhas, sendo necessário alterar a demanda original - Previsão de Vendas, Pedidos - e executar o cálculo do MRP para acertar as novas demandas.
