Dúvida
Como replanejar seu cronograma?
Ambiente
TOTVS Construção - Obras e Projetos - Todas as versões
Solução
Para replanejar o cronograma, realize os seguintes passos:
1. Com o projeto no qual deseja replanejar o cronograma aberto, selecione o menu Orçamento - Planilha - Planilha de Atividade;

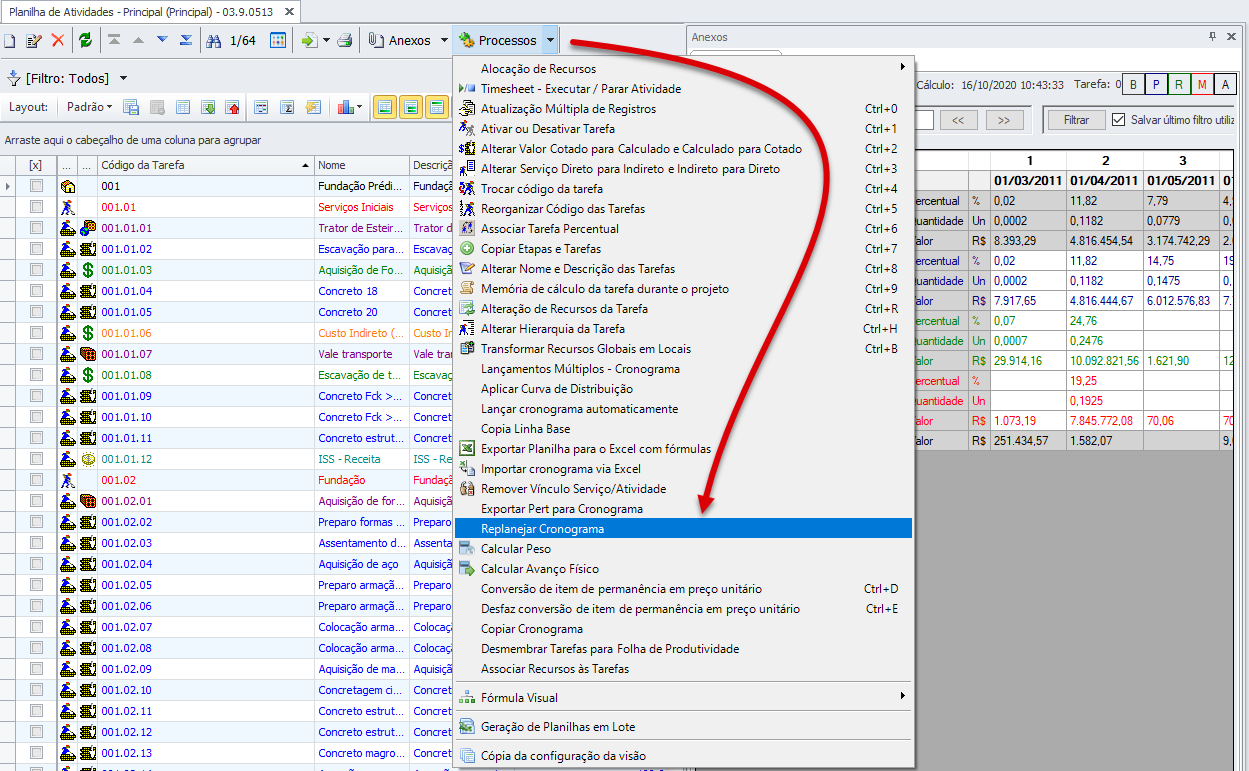

2. Na guia de processos selecione a opção Replanejar Cronograma;
O replanejamento do cronograma será feito de acordo com a fórmula:
NVP = VPP + ((VPL - VRL) * (VPP / VPF))
- NVP: Novo Valor Planejado (Valor Replanejado);
- VPL: Valor Planejado no Período Lançado;
- VRL: Valor Realizado Lançado;
- VPP: Valor Planejado no Período;
- VPF: Valores Planejados Futuros (períodos posteriores ao lançado).
Observações
Caso não haja nenhuma grandeza definida como principal, a grandeza base será PERCENTUAL;
Para que uma tarefa possa ser replanejada, deverá estar obrigatoriamente 100% planejada;
Caso o replanejamento ultrapasse os períodos da atividade, a data fim programada da atividade será atualizada para a data fim do próximo período do cronograma.
