Ao confirmar inclusão de medição no Protheus (Gestão de Contratos, versão 12.1.23), pode ocorrer o help CNEVLTOT3 se o valor da medição ultrapassar o limite configurado nos campos "Limite de Medição" no Tipo de Contrato (CN1_LMTMED) ou Tipo de Planilha (CNL_LMTMED). A configuração do Tipo de Planilha sobrepõe a do Tipo de Contrato. Para contratos com Cronograma Financeiro, o limite é percentual sobre o valor previsto na parcela; para contratos sem cronograma, o limite é o saldo da planilha. Ultrapassar esses limites gera a mensagem.
Dúvida

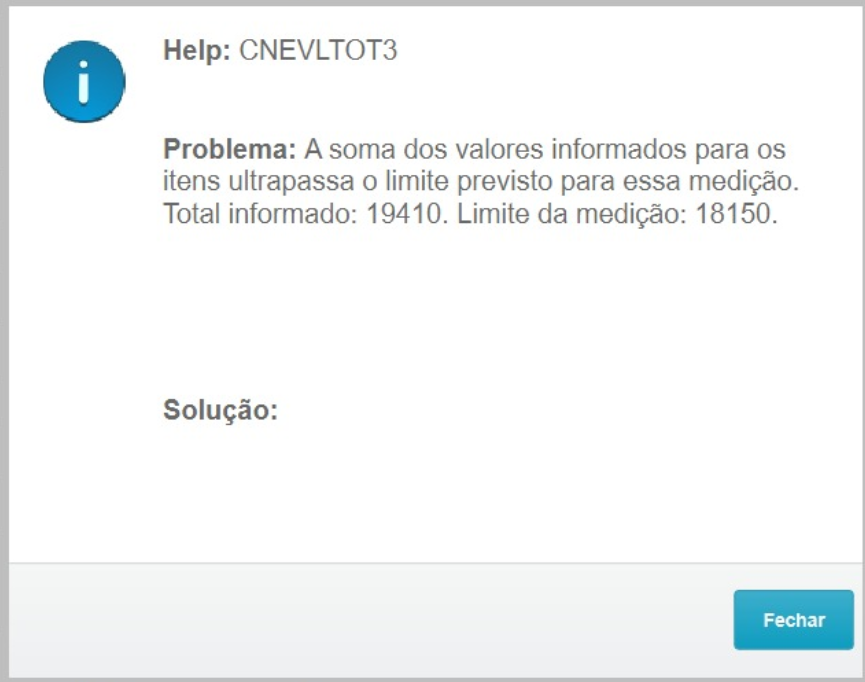

Ao Confirmar a inclusão de uma medição está apresentando o Help CNEVLTOT3.
Ambiente
Protheus – Gestão de Contratos – A partir da versão 12.1.23
Solução
Para a necessidade de realização de medições com valor maior que o programado na parcela do Cronograma do Contrato, há disponível no módulo Gestão de Contratos a configuração dos campos de "Limite de Medição" existentes no cadastro do Tipo de Contrato (CN1_LMTMED) e no Tipo de Planilha (CNL_LMTMED) a serem utilizados no Contrato, onde se define o percentual de limite a maior.
Campo no Tipo de Contrato (CN1_LMTMED):

Campo no Tipo de Planilha (CNL_LMTMED):

Lembrando que a configuração realizada no campo do Tipo de Planilha sobrepõe a configuração realizada no campo do Tipo de Contrato, na utilização de configurações diferentes em um mesmo contrato.
No caso de Contratos cadastrados com configuração que possui Cronograma Financeiro, o valor previsto da medição/Parcela é o contido no campo "Vl.PrevParc. (CNF_VLPREV) e assim nos campos referenciados no artigo pode-se informar um percentual a mais do previsto que pode ser realizado no total dos itens da medição. Caso ultrapasse este percentual limite, ocorre o help CNEVLTOT3.
No caso de planilhas que possuem mais de um item medido, devem ser analisados os valores totais informados nos itens da medição, na somatória dos totais dos itens, se estes possam estar ultrapassando o limite da parcela da planilha inserido nos campos de tipo de contrato/planilha.
No caso da ocorrência do Help CNEVLTOT3 em Contratos cadastrados com configuração que não possui Cronograma Financeiro, ela pode ser devida a quando o valor total dos itens da medição, ultrapassar o saldo da planilha (CNA_SALDO).
Obs1:
Na utilização do campo de "Limite Med" informado, e realização de medições com valores maiores que o Previsto na Parcelas do Cronograma Finanaceiro, como será consumido um saldo do contrato maior que o Previsto, posteriormente, se as parcelas posteriores não forem medidas com valores menores que os seus previstos, o contrato precisará sofrer revisão para inclusão de Saldo Total, para haver este saldo no montante total disponível no Contrato para realização das medições dessas parcelas posteriores.
Saiba Mais:
Artigos Materiais - Gestão de Contratos - (SIGAGCT)
